My Schedule - Neue Funktionen

Aus Asprova Hilfe
Wechseln zu: Navigation, Suche
Asprova My Schedule

ver.26.1

Funktionalität

Ergebnisse

  • Die [Berichtete Hauptressource] kann jetzt im Dialog 'Ergebnis bearbeiten' gesetzt werden.
  • [Berichteter Ausschuss] kann jetzt im Dialog 'Ergebnis bearbeiten' gesetzt werden.
  • Beim Klick auf [Start] oder [Beenden] kann der [Zeitstempel] automatisch gesetzt werden.
  • [Beenden] kann geklickt werden, ohne dass der Vorgang begonnen wurde; der [Berichtete Beginn] wird nicht gesetzt.
  • Vorgänge können automatisch beendet werden, falls die [Berichtete Menge] die [Produktionsmenge] erreicht oder die [Berichtete Fortschrittsrate] 100 %.
  • Erweiterung der Projekteinstellungen, um die neuen Ergebnisfunktionen zu steuern.

UI result edit.png

Darstellung

In Tabellen können jetzt alle Zeilen gleichzeitig angezeigt werden.

Table all entries.png

Diverses

  • In Gantt-Diagrammen kann jetzt direkt im Diagrammbereich gescrollt werden, nicht nur im Tabellenbereich und den Kalenderköpfen.
  • Im Plug-in werden obsolete Stilnamen beim Öffnen automatisch entfernt.

Andere

  • Behebung des Fehlers, dass beim Login über Active Directory nur der Benutzerprinzipalname (UPN) akzeptiert wurde.
  • Behebung des Fehlers, dass Vorgänge zweimal auf der Zeitachse angezeigt werden konnten, falls diese einer Ressource nur mit nicht-Produktionsaufgaben zugewiesen sind.
  • Behebung des Fehlers, dass Ressourcensperraufgaben nicht im Ressourcen-Gantt-Diagramm angezeigt wurden, falls nur diese in der Anzeigeperiode liegen.
  • Behebung des Fehlers, dass Zeiten wie [Berichteter Beginn] gespeichert wurden, als wäre die Zeitzone des Projekts UTC, falls Ergebnisse direkt nach dem Öffnen einer Sicht eingegeben werden.
  • Behebung des Fehlers, dass keine höhere [Berichtete Menge] eingegeben werden konnte als die [Produktionsmenge].
  • Behebung des Fehlers, dass im Ressourcen-Gantt-Diagramm Schichten von 0:00 bis 24:00 als nicht existent angezeigt wurden.

Spätere Updates dieser Version

ver.26.1.1

  • Behebung eines Fehlers beim Online-Update (trat seit ver.25.4 auf). Ein Update von ver.25.4 ist daher ausnahmsweise nur manuell möglich.
  • Im Ressourcen-Gantt-Diagramm kann das Prozessflussdiagramm wieder angezeigt werden, welches in ver.26.1 fälschlicherweise entfernt wurde.
  • Behebung eines Fehlers, bei dem in Diagrammen eingegebene Ergebnisse manchmal nicht direkt angezeigt wurden.

ver.26.1.2

  • Behebung eines Fehlers, bei dem [Berichteter Beginn] falsch war, falls folgende Bedingungen eintraten:
    • Das Datumsformat ist TT/MM/JJJJ
    • Der [Berichtete Beginn] ist bereits gesetzt, wenn Daten zu My Schedule hochgeladen werden
    • Der Vorgang wird über die Schaltfläche [Beenden] beendet
  • Behebung eines Fehlers, bei dem in der Arbeitssteuerungstafel die Schaltfläche [Start] geklickt werden konnte, obwohl der Vorgang bereits begonnen, aber kein [Berichteter Beginn] gesetzt ist.
  • Behebung eines Fehlers, der den Authentifizierungsstatus von Online-Lizenzen unbeabsichtigt ungültig werden lassen konnte. Dies trat auf, wenn die vom Asprova-Lizenzserver empfangene Quell-IP-Adresse von der vorherigen abweicht.
  • Behebung eines Fehlers, bei dem für Vorgänge fälschlicherweise der [Status] "Beendet" gesetzt wurde, wenn diese als "Begonnen" heruntergeladen werden und "Vorgänge automatisch beenden" aktiv ist.

ver.26.1.3

  • Ist in der Vorgangseigenschaft [URL (My Schedule)] eine URL gesetzt, so wird im Ressourcen-Gantt-Diagramm nach Auswahl des Vorgangs die Schaltfläche [URL (My Schedule)] angezeigt, über die die URL geöffnet werden kann.
    Hinweis: Nur URLs mit Schema http://, https:// oder file:// können aus My Schedule heraus geöffnet werden (allerdings wird file:// oft standardmäßig von Browsern blockiert).
  • Der Login-Bildschirm wurde bei der Authentifizierung über ActiveDirectory angepasst.
  • Für Benutzer kann ein "Anzeigename" gesetzt werden. Bisher wird dieser nur oben rechts im Benutzermenü genutzt.
  • Auf dem Login-Bildschirm wurde die Schaltfläche [👁] hinzugefügt, um das Passwort während der Eingabe sehen zu können.
  • Der Name der Fingerabdruckdatei für die Authentifizierung mit einem eProtector wurde in asfingerprint_myschedule_<datum>‑<uhrzeit>.c2v geändert, um diese klarer von der Fingerabdruckdatei für Asprova oder Asprova NLS zu unterscheiden.
  • Behebung eines Fehlers, bei dem das Hochladen des Ressourcen-Gantt-Diagramms fehlschlug, falls eine Notiz an eine Nutzungsanweisung ohne Hauptressource angeheftet ist.
  • Behebung eines Fehlers, bei dem das Beziehen der Logdatei über die Erstellung des eProtectors fehlschlug, falls der eProtector in einem ungültigen Zustand ist (z.B. abgelaufen ist).
  • Behebung eines Fehlers, bei dem im Ressourcen-Gantt-Diagramm Verknüpfungslinien, bei [Zeitbeschränkungsart] "ESE", "SSEEE", "EES" oder"ESSEE", falsch dargestellt wurden, falls es keine Losteilung gibt.

ver.26.1.4

  • Nicht zugewiesene Vorgangsgruppen werden hochgeladen, falls mindestens einer der zugehörigen Vorgänge in der Upload-Periode zugewiesen ist.
  • Die Online-Aktualisierung wurde verbessert, so dass jetzt nach Updates gesucht werden kann ohne Asprova WS zu beenden. Außerdem wurde das Fenster vergrößert, um unnötiges Scrollen zu vermeiden.
  • Behebung eines Fehlers, bei dem Warnmeldungen zum Lizenzablauf auch nach Klick auf [Vorübergehend unterdrücken] beim Neuladen sofort wieder angezeigt wurden.
  • Behebung eines Fehlers, bei dem der Server die Einstellung in 'Transaktionen älter als x Tage entfernen' ignoriert wurde, falls ein Wert größer 24 gesetzt ist. Alte Ergebnisse wurden damit nicht mehr gelöscht.
  • Behebung eines Fehlers, bei dem Eigenschaften mit mehreren Daten in Tabellen nicht korrekt hochgeladen wurden, so dass diese nur den ersten Wert enthielten.
  • Behebung eines seltenen Fehlers, bei dem das Control Panel, im Gegensatz zu den anderen Komponenten, durch das Online-Update nicht aktualisiert wurde. Dadurch verlor das Gesamtpaket seine Integrität und es gab Fehler bei späteren Online-Updates. Zur Fehlerbehebung müssen sie My Schedule einmalig manuell aktualisieren.

ver.25.4

Darstellung

Im Ressourcen-Gantt-Diagramm stehen für die "Zeiteinheit" mehr Auswahlmöglichkeiten zur Verfügung.

Funktionalität

In der rechten oberen Ecke wurde ein Benachrichtigungszentrum hinzugefügt, in dem Benachrichtigungen über erfolgreiches Hochladen, automatische Importe etc. angezeigt werden.

Diverses

  • Ergebnisse können aus CSV-Dateien in die Vorgangstabelle importiert werden.
  • Ergebnisse können automatisch aus CSV-Dateien in die Vorgangstabelle importiert werden. Dies kann über die Projekteinstellungen konfiguriert werden.
  • "Hochladen mit Kommentaren" ist jetzt auch als Befehl in Asprova verfügbar.

Andere

  • Behebung des Fehlers, dass die Anzeigeperiode im Gantt-Diagramm falsch angezeigt wurde, falls "Tagesbeginn" oder "Tagesende" gesetzt sind.
  • Behebung des Fehlers, dass der Fortschritt im Gantt-Diagramm falsch angezeigt wird, falls "Unterbrechungszeiten anzeigen" aktiviert ist.

ver.25.3

Darstellung

Ansichtsnamen anpassen

Projektadministratoren können in Ihrem Projekt für die Ansichten eigene Namen setzen.

MySchedule RenameView 01.png

Ansichten organisieren

Alle Benutzer können in Ihrem Projekt die Reihenfolge anpassen, in der ihre Ansichten angezeigt werden. Außerdem können sie auch Ansichten verstecken, die sie nicht benötigen.

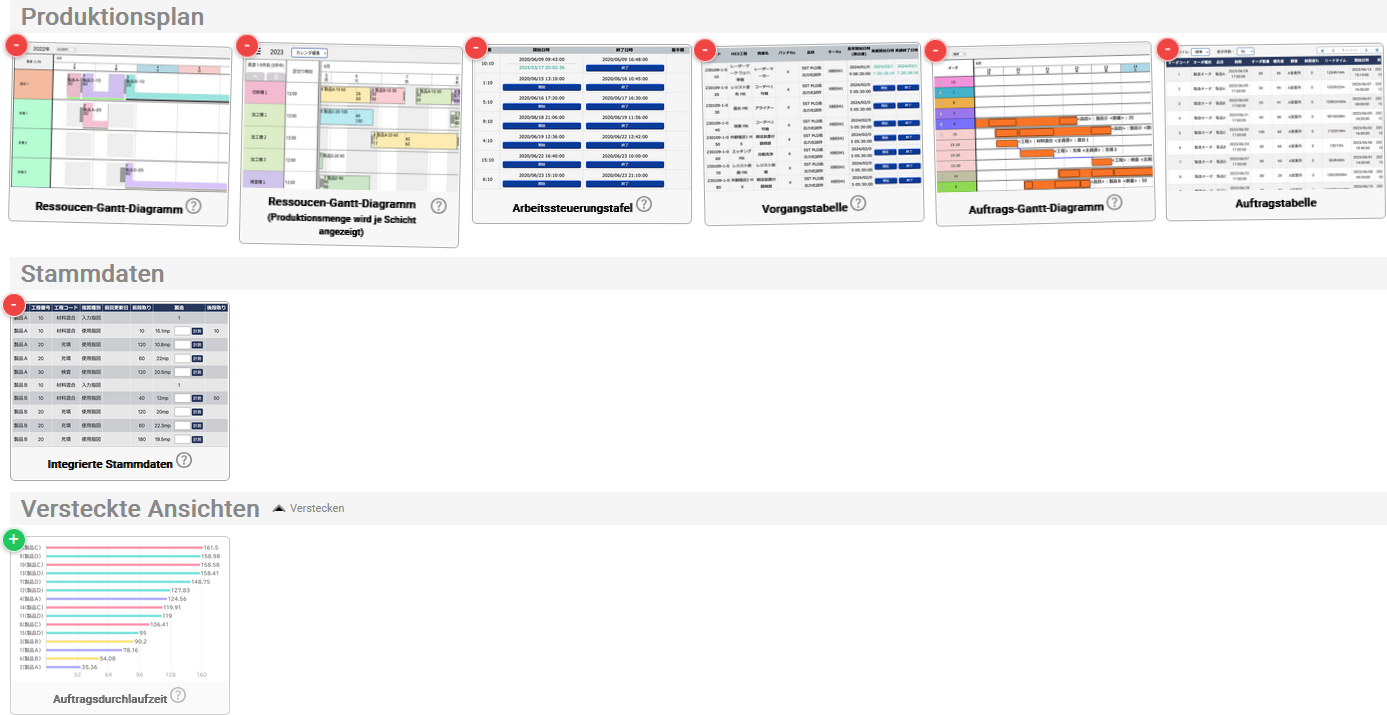

MySchedule ArrangeViews 01.png

Andere

Benutzerverwaltung

Active Directory

Die Unterstützung von Active Directory ist nicht mehr eine experimentelle Funktion, sondern eine offizielle.

CSV-Import

Benutzer und deren Berechtigungen können aus CSV-Dateien importiert werden. Dies erleichtert die externe Verwaltung von My Schedule Benutzern.

Diverses

  • Die Lizenz-Registerkarte wurde endgültig aus dem Control Panel entfernt, der Bereich zur Installation des eProtectors befindet sich jetzt unter der Registerkarte [Einstellungen] des Control Panels.

Spätere Updates dieser Version

ver.25.3.1

  • Wird ein eProtector zur Lizenzauthentifizierung genutzt, so kann jetzt auf einem sekundären Server ein Backup-eProtector erstellt werden. Ist der primäre Server aus irgendeinem Grund nicht verfügbar, so kann der Backup-eProtector aktiviert werden, um stattdessen diesen zu nutzen.
    Bei Nutzung der Online-Lizenz ist dies nicht relevant, da dort der sekundäre Server direkt authentifiziert werden kann.
  • Behebung des Fehlers, dass in Gantt-Diagrammen Rückmeldungen nicht korrekt angezeigt wurden.
  • Behebung des Fehlers, dass in Gantt-Diagrammen die Balken nicht korrekt angezeigt wurden, wenn Wochenenden oder Feiertage versteckt werden.

ver.25.3.2

  • Behebung eines Fehlers, bei dem das Plug-in Rückmeldungen nicht korrekt herunterladen konnte.
  • Behebung von Problemen beim Online-Update bei denen unnötige Dateien nicht gelöscht wurden und einige Verzeichnisse unnötigerweise gesperrt, so dass sie nicht entfernt werden konnten.

ver.25.2

Hinweise
  • Mit dieser Version wurde das Versionierungsschema zu <ver.JJ.Releasenummer> geändert.
    Beispiel: Da dies das zweite Release im Jahr 2025 ist, ist es als ver.25.2 versioniert.
  • Um das My Schedule Plug-in dieser Version mit Asprova vor v17.10 zu nutzen, müssen Sie den Plug-in-Manager (AsPlugInManager.dll in Asprovas Programmverzeichnis) manuell mit der aktuellen Version (aus C:\ProgramData\Asprova\Asprova My Schedule\release\Plugin) austauschen.

Darstellung

Anzeige der aktuellen Zeit

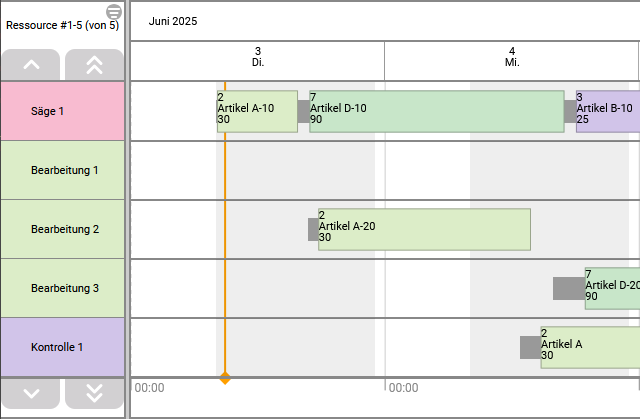

In Gantt-Diagrammen wird die aktuelle Zeit als orangene Linie angezeigt.

MySchedule CurrentTime 01.png

Kalenderausnahmen

In Gantt-Diagrammen werden Kalenderausnahmen angezeigt.

MySchedule OverwriteCalendar 01.png

Notizen

  • Die Größe von Notizen passt sich dynamisch an den Text an.
  • Durch einen Klick auf Notizen können Sie diese minimieren (als Inhalt wird dann nur noch "•••" angezeigt).

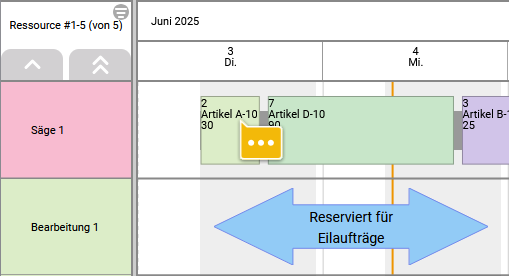

MySchedule Label 01.png

Verknüpfungslinien

Verknüpfungslinien werden jetzt analog zu Asprova angezeigt. In den Vorversionen wurden teilweise deutlich mehr Verknüpfungslinen angezeigt, insbesondere falls zwischen Aufträgen verknüpft wird.

Dies gilt ebenfalls für das Prozessdiagramm.

Produktionsmenge je Schicht

In der neuen Ansicht "Ressourcen-Gantt-Diagramm (Produktionsmenge je Schicht)" sind Vorgangsbalken entsprechend der in der Projektdatei für die Ressourcen gesetzten [Trennzeit für Produktionsmenge je Schicht (My Schedule)] geteilt. Jeder Schichtblock enthält zwei Werte:

  • Die Produktionsmenge in der Schicht
  • Die Gesamtproduktionsmenge des Vorgang bis einschließlich der Schicht

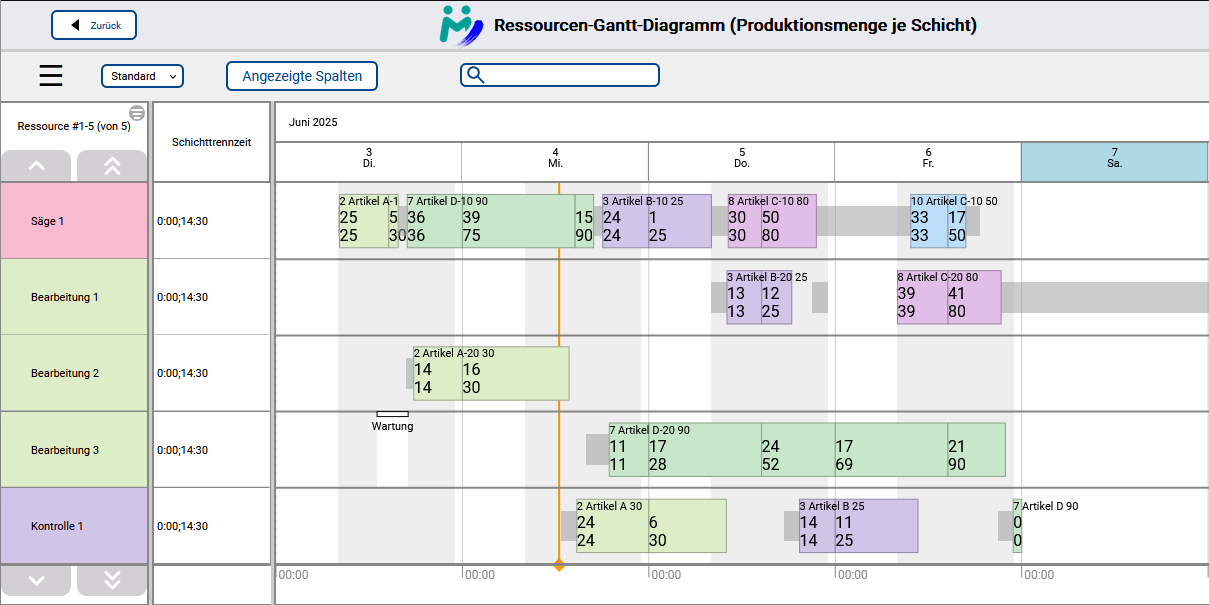

MySchedule ResGanttQtyByShift 01.png

Funktionalität

Rückmeldungen in Vorgangstabelle und Arbeitssteuerungstafel bearbeiten

Das Bearbeiten von Rückmeldungen ist jetzt nicht mehr auf das Ressourcen-Gantt-Diagramm beschränkt, auch über die Vorgangstabelle und die Arbeitssteuerungstafel ist dies nun möglich. Klicken Sie hierzu auf die Schaltfläche [ MySchedule EditResults 03.png ] in der Spalte [Ergebnis bearbeiten].

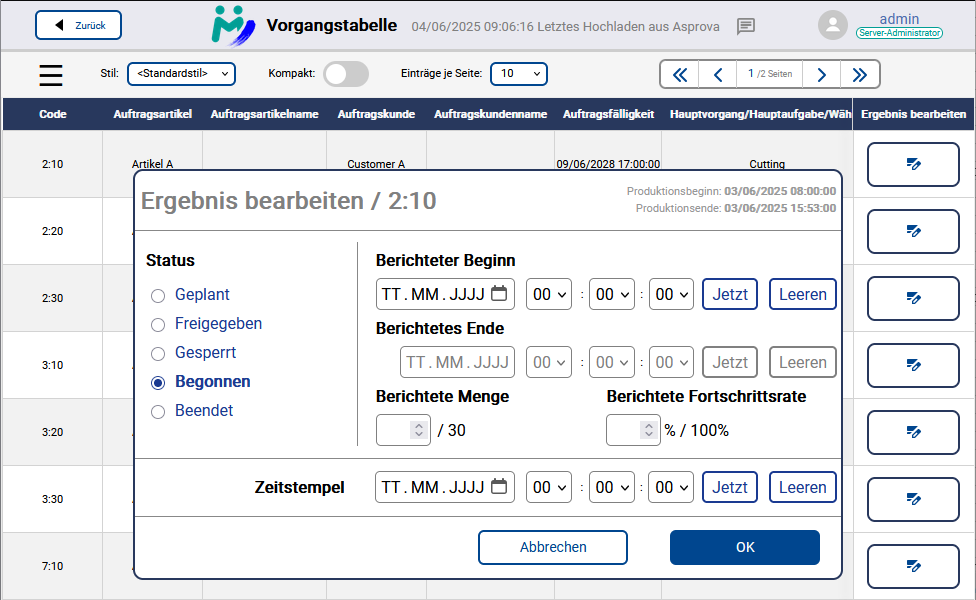

MySchedule EditResults 01.png

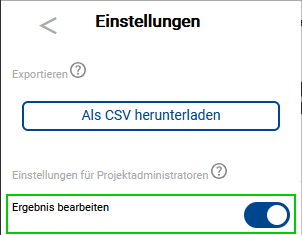

Administratoren können diese Bearbeitungsfunktion über "Ergebnis bearbeiten" in den Anzeigeeinstellungen deaktivieren.

MySchedule EditResults 02.png

Andere

Datumsformat

Daten in My Schedule (insb. [Zeitstempel], [Berichteter Beginn] und [Berichtetes Ende]) sind jetzt durchgängig in Asprovas [Datumsformat] formatiert.

Zugriffsrechte

Sie können Projekten eingeschränkte Benutzer hinzufügen, die nur Zugriff auf bestimmte Ressourcen haben. Diese Benutzer können nur die Arbeitssteuerungstafel nutzen. Für jeden dieser Benutzer können Sie einstellen, für welche Ressourcen diese Produktionspläne einsehen dürfen, sowie für welche sie Rückmeldungen erfassen bzw. bearbeiten dürfen.

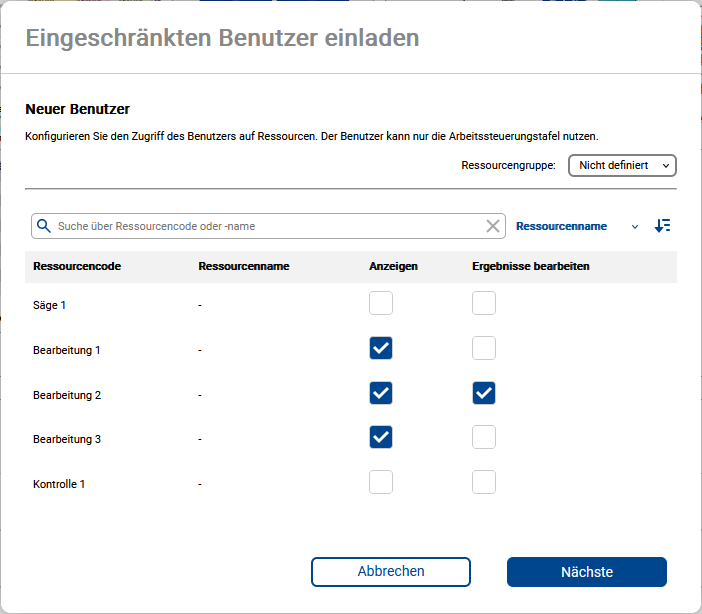

MySchedule RestrUser1.png
Der neue Benutzer kann nur die Arbeitssteuerungstafel für "Bearbeitung 1", "Bearbeitung 2" und "Bearbeitung 3" sehen; Rückmeldungen erfassen kann er nur für "Bearbeitung 2".

Kommentare beim Hochladen

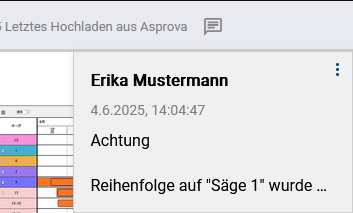

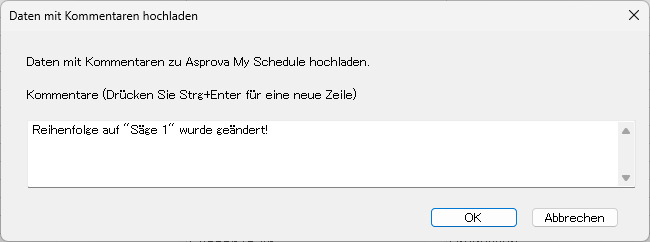

Aus Asprova können Sie jetzt Pläne mit Kommentaren hochladen.

MySchedule Comment 03.png

MySchedule Comment 06.png

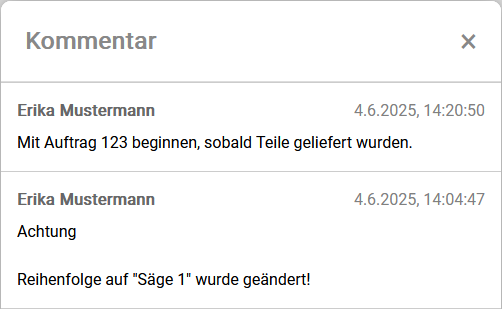

MySchedule Comment 01.png

Durch Klick auf MySchedule Comment 05.png öffnet sich eine weitere Ansicht um längere Kommentare, sowie eine Historie der vorherigen Kommentare, anzuzeigen.

MySchedule Comment 02.png

Gibt es neue Kommentare, so wird auf der Kommentarschaltfläche ein blauer Punkt angezeigt: MySchedule Comment 04.png

Diverses

  • Im Ressourcen-Gantt-Diagramm sind die diagonalen Linien bei begonnenen und beendeten Vorgängen zur besseren Sichtbarkeit jetzt dunkler.
  • In Tabellen wird der [Alias] von Eigenschaften unterstützt.
  • In Gantt-Diagrammen wird oben im Kalenderbereich das Jahr angezeigt.
  • In Gantt-Diagrammen wird die Textfarbe unterstützt.
  • In Gantt-Diagrammen wird der Spaltenkopf von Feiertagen in der gleichen Farbe wie Sonntage angezeigt (rot).
  • Da die Tabellenansichten keine Pivot-Inhalte unterstützen, gibt es beim Hochladen von Stilen mit Pivot-Einstellungen der Vorgangs- oder Auftragstabelle eine Warnung.
  • Werden in der Arbeitssteuerungstafel etc. Ressourcengruppen als Auswahlmöglichkeit für die Anzeige angezeigt, wird jetzt deren [Ressourcenname] angezeigt (falls dieser gesetzt ist).
  • In Gantt-Diagrammen kann jetzt bis auf Sekunden gezoomt werden, bisher waren Tage die kleinste Zeiteinheit.
  • Der Stilname ist jetzt in der URL enthalten, so dass Sie Ansichten über den passenden Link direkt im gewünschten Stil öffnen können.

Spätere Updates dieser Version

ver.25.2.1

  • Behebung des Fehlers, dass im Ressourcen-Gantt-Diagramm manchmal der Text eines Vorgangs an der falschen Position angezeigt wurde.
  • Behebung des Fehlers, dass einige Texte, unabhängig von der eingestellten Sprache, immer auf Japanisch angezeigt wurden.
  • Behebung des Fehlers, dass das Plug-in manchmal beim Hochladen abstürzt, wenn einige QuickInfos (im Ressourcen-Gantt-Diagramm) leer sind.

ver.25.2.2

  • Die Leistung des Ressourcen-Gantt-Diagramms mit langem Anzeigezeitraums wurde deutlich verbessert.
  • Behebung des Fehlers, dass die Arbeitssteuerungstafel manchmal abstürzt, wenn der Ressourcenname gesetzt ist.
  • Die Lizenz-Registerkarte wurde aus dem Control Panel entfernt.
  • Die Gesamt-Build-Version (z.B. 25.2) wird im Online-Update-Dialog im Control Panel angezeigt.
  • Einige Anzeigeprobleme im Ressourcen-Gantt-Diagramm wurden behoben.
  • Behebung des Fehlers, dass manchmal die Schaltflächen [Start]/[Ende] angezeigt werden, wenn der Vorgang bereits beendet ist.

ver.25.2.3

  • Behebung des Fehlers, dass der Server für My Schedule (auf Grund fehlender Lizenz) nicht gestartet werden kann, wenn Funktionen für AutoMPS nicht aktiv sind.
  • Behebung eines Fehlers, der beim Setzen der URL in Arbeitssteuerungstafel und Vorgangstabelle aufgetreten ist.
  • Bei Netzwerkproblemen gibt das Plug-in detaillierte Logmeldungen aus.

ver.25.2.4

  • Das Plug-in überprüft automatisch, ob es eine neue Version von sich gibt. Somit ist beim Aktualisieren von My Schedule nicht mehr notwendig die neue AsMySchedule.dll von Hand vom Backend zu kopieren, stattdessen wird die neue Version als AsMyScheduleNew.dll direkt im Programmverzeichnis abgelegt. Dort muss nur noch die alte Version gelöscht und die neue umbenannt werden. (Da das Plug-in vom My Schedule Backend bezogen wird, ist hierfür keine Internet-Verbindung notwendig.)
  • Das Plug-in loggt sich jetzt automatisch ein und bezieht die aktuellen Projektinformationen. Somit sind dort neue Ansichten etc. jetzt direkt verfügbar.
  • Die in ver.25.2.2 entfernte Registerkarte [Lizenz] wurde im Control Panel wieder hinzugefügt, da sie noch benötigt wird, um Treiber für den eProtector zu installieren.
  • Behebung eines Anzeigefehlers, der im Dialog zur Ergebnisbearbeitung bei [Berichtete Menge] 0 aufgetreten ist.
  • Behebung eines Fehlers auf Grund von Multithreading beim Hochladen von Daten.
  • Das Hochladen von Daten wurde beschleunigt, indem die Anzahl der CPU-Kerne bestimmt und entsprechend mehrere Threads genutzt werden.
  • Behebung eines Fehlers beim Zugriff auf Vorgangs- oder Auftragstabelle über eine URL, die Stilnamen enthält.

ver.25.2.5

  • Schlägt das Hochladen über das Plug-in fehl, so werden jetzt detailliertere Fehlermeldungen ausgegeben.
  • Schlägt das Hochladen über das Plug-in fehl, da die Systemzeiten vom Plug-in (bzw. Asprova) und dem Backend nicht zusammen passen, so wird jetzt eine entsprechende Fehlermeldung ausgegeben.

ver.25.2.6

  • Unterstützung für Active Directory wurde hinzugefügt (noch ist dies aber eine experimentelle Funktion). Wenn die Verbindung zu Active Directory konfiguriert ist, können Sie Benutzer anlegen, die sich mit ihrem AD-Benutzernamen und -Passwort anmelden.
  • Der Balkentext im Ressourcen-Gantt-Diagramm kann jetzt bei ausreichendem Platz auch über die Balken hinaus angezeigt werden.
  • Das "Asprova My Schedule Control Panel" wurde in "Asprova WS Control Panel" umbenannt.

ver.25.2.7

  • Beim Login über Active Directory wird jetzt sAMAccountName unterstützt, so dass nicht die komplette Email-Adresse eingegeben werden muss.
  • Wird die [Berichtete Menge] oder [Berichtete Fortschrittsrate] im Ressourcen- oder Auftrags-Gantt-Diagramm eingegeben, so kann dies jetzt direkt erfolgen ohne den Dialog "Ergebnis bearbeiten" öffnen zu müssen.
  • Im "Ressourcen-Gantt-Diagramm (Produktionsmenge je Schicht) enthält die Gesamtproduktionsmenge des Vorgang bis einschließlich der Schicht bei geteilten Vorgängen nur noch frühere Lose auf der gleichen Ressource.
  • Behebung des Fehlers, dass im Ressourcen-Gantt-Diagramm (Produktionsmenge je Schicht) manchmal die [Produktionsmenge] als "NaN" angezeigt wurde.
  • Behebung eines Fehlers, der in bestimmten Fällen nach fehlgeschlagenem Einloggen bei Active Directory zum Absturz des Servers führen konnte.

Asprova My Schedule
